    预制型橡胶跑道施工流程和应该注意的问题

    浏览次数:2611 日期:2017-01-11

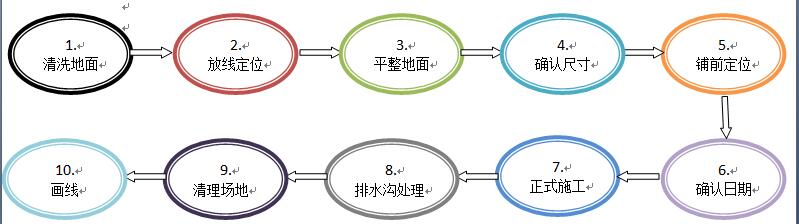

    预制型橡胶跑道施工流程

    1.          清洗地面---为了保证跑道面层的质量 ,必须对基础面进行彻底清理 ,以利于充分发挥粘接剂的粘接力和预制型橡胶跑道的平整度 。

    油污:用专用清洗剂洗除 ,机油污染严重区域需挖出重补清楚地面上的垃圾、污迹 ,保持地面的干净 。

    污灰:扫帚扫净后用吹风机吹干净 ;

    较牢固的凸状物:用铲刀铲除并清理 ;

    沥青层轮迹:用铁锤锤平 ,局部可加温后铁板夯平 ;

    泥土:用高压水龙头冲洗 ;

    跑道周边杂物:大树或落叶植物需轻摇使之加速落叶并提前清除 ,并尽可能使周边没有风可吹动杂物 。

    2.         放线定位---先确定四条曲直分界线 ,在运动场地的直断面放线 ,标线应以鲜艳色彩为宜 ,以曲直分界线为基准 ,放出内沿第一道施工线 ,然后由内向外依次放出各道施工线 。预制型橡胶跑道施工流程

    3.         平整地面---寻找凹凸处 ,并对其进行铺平处理 。对基本地面定位 ,保证地面平整度高达95%以上 ,3米直尺塞尺误差3mm以内 。

    坡度:横向<1% ,纵向<1‰ ,跳高区<4‰ ,表面应平坦光滑保证排水 。达到表面均匀坚实 ,平整无裂纹 ,无烂边堆挤 ,无麻面 ,接缝平顺光滑无明显高差 。

    4.         确认尺寸---实地丈量场地尺寸 ,绘制平面图和铺装图 ,并按图订货 ,减少和控制损耗 。根据设计图纸和业主最终方案 ,确定设计半径和分道宽 ,常规400M标准田径场推荐半径为36.5m,分道宽为1.22m 。确定场地田赛和径赛项目配置 。确定设计厚度 ,常规主跑道及半圆区厚度为13mm ,加厚区厚度为20mm ,障碍水池区厚度为25mm.

    5.         铺前定位---为了卷材的铺装更加准确 ,必需在铺装前由专业测量技术人员对田径场地进行准确的定位 ,并按定位标志线进行铺贴  ;镜闳范ǎ褐噶礁鲈残牡愫屯渲钡澜唤绱λ母鱿嘟坏闳范ú⒈瓿 。

    按照国际400M田径场的标准标线在沥青面上用鲜明标线标出8道分道线 。标线位取原线宽的中位线 ,即日后的每卷卷材铺装边界搭接位线 。按设计图纸和400M标准田径场要求在沥青面上标出跳远、三级跳远、跳高、撑杆跳高、铅球、铁饼、链球、标枪及3000M障碍跑的位置 。待所有项目标志线标出后 ,需重新复测和检验一遍 ,保证不出错 。

    6.         确定日期---卷材铺装前了解当日和近期天气趋势 ,并测定当时地面含水率≤5% ,方可进行卷材铺装工序 。施工时 ,要控制流平性加入的稀释剂含水量高 ,会导致场地起泡 。加入的填充料(胶粉或胶 ;蛏埃┖扛撸ㄌ畛湮锪苁蚍⒚梗 ,也会导致场地起泡 。泡的大小看水汽多少 ,水汽越大泡越大 。

    7.         正式施工---铺装顺序:先直后弯、由远到近、从外到里 ,收口位置即退场位置 ;确认当天需要完成的面积和区域 。

    预制型橡胶跑道施工流程

    a)         铺涂底胶

    首先从两侧开始从外到内 ,用我们专门研制的封底胶进行铺涂 ,从起跑区开始 ,沿跑道跑进方向铺涂 。 作用:(1)防止底层渗水 (2)基础找平 (3)该专业封底胶与底层基础和上层胶板具有较好的粘接力 ,从而确保跑道的粘接效果 。

    b)         橡胶卷材铺设

    预制型橡胶跑道施工流程

    施工标线画好后 ,以一条曲直分界线为基准 ,由内沿开始将跑道展开 ,沿画

    好的施工标线对齐 ,依次摆放跑道 ,横向压头以200毫米为宜 ,纵向跑道以对齐为宜 。再检查跑道卷材铺装现况 ,把损坏和不平整的切割掉 ;要求所有接口切齐和整理好 ,并根据温度不同要放置30—60分钟 。

    c)         橡胶跑道卷材粘接

    跑道摆好后 ,在粘接前 ,先将跑道由两端分别卷起 ,由卷好的跑道中心往一方向在地面上刮胶 。地面刮胶时 ,

    预制型橡胶跑道施工流程

    胶粘剂的用量应适中 ,每平方米应控制在0.7—1 Kg/m2之间 ,刮涂要均匀 ,控制好胶粘剂的粘度 ,在最佳时间内进行铺设 。

    橡胶跑道卷材在与地面粘接时 ,操作跑道铺设要十分细心 ,跑道的侧边应与地面施工标线对齐 。先将卷起跑道的一侧进行粘接 ,粘接好后 ,在将另一侧进行粘接 ,依次先将内侧跑道粘接好 。其它各道铺设过程与一道铺设大体相同 。跑道两侧边在粘接过程中 ,应将存留在跑道底部的空气赶挤干净 ,为确保侧边粘接牢固应在跑道与跑道侧边 ,用专用工具撬划一下在压稳 ,这样可以使侧边的粘接接口压住 ,直至胶水固化 。小方格一半填了胶水一半填满空气 。运动员在上面竞赛时 ,空气和原胶受压缩储藏能量和避反震 ,在脚底离开面层时 ,天然胶和空气随着扩充把能量反送回给运动员 。弯道的铺设与直道铺设流程基本相同 ,但在操作过程中要更为细心 。

    d)         卷材表面压制

    预制型橡胶跑道施工流程

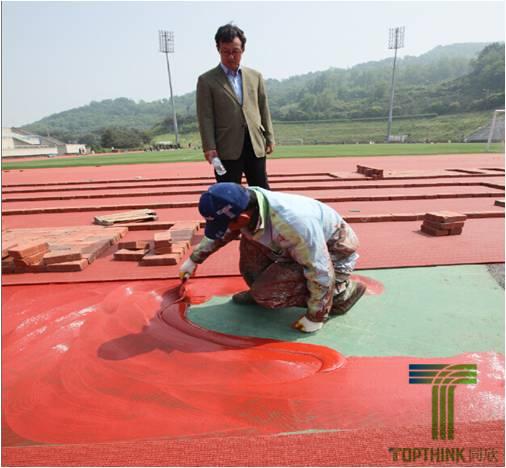

    跑道与地面粘接好后 ,为确保跑道与地面粘接牢固 ,为防止跑道翘边 ,必须进行接缝压砖块操作 ;将以粘接好的跑道用重物将边缘部分压住 ,跑道两侧可用建筑红砖 ,用砖的大平面 ,一块接一块压稳 ,跑道与跑道端面接口处应用重方式处理 ,采用压边方法 ,但需用四层红砖 ,沿中心向两侧各摆三排平砖 ,直至胶水固化 ,以确保铺设质量 。

    在处理弯道过程中 ,由于跑道受力明显增强 ,跑道边缘的重压物比直道跑道粘接时重压物要增加一倍 ,且跑道表面中间沿丛向压一层红砖 ,保证跑道粘接的效果  ;剐枰霉鐾捕愿照辰拥南鸾号芫聿慕心胙古牌 ,保证橡胶跑道卷材完全粘贴在地面 。

    e)         端口裁接

    预制型橡胶跑道施工流程

    端面接口粘接时应先将一端跑道用钢尺压稳 ,裁齐 。上压跑道与下压跑道在端口粘接时应考虑低温时的收缩量 ,使上压板与下压板有余量 ,挤粘两端口应涂有粘接剂 ,以便粘接效果更好 。

    8.         排水沟处理

    1)         排水沟结构符合图纸设计标准(包括沟体、盖板尺寸、沟底高程等) 。

    2)         排水沟盖板应安置牢固 ,不摆动 ,每块盖板之间的缝隙均匀(10mm左右)分配 。

    3)         排水沟施工完成后 ,排水沟盖板与水沟两侧场地基础平面误差不大于2mm ,同时满足坡度要求 ,不影响排水顺畅 。

    4)         排水沟外壁的基础回填密实度应达到95%以上标准 。

    5)         排水沟内每隔20-30m距离设置的沉沙井应符合设计要求 。

    6)         严格按照防水要求对排水沟同壁进行防水沙浆抺灰处理 。

    7)         如排水沟内同时设置上水系统应保证上水管道的安装牢固可靠 ,北方地区还应对上水管道进行保温防冻处理 。

    8)         排水沟盖板上的活动井盖(包括沉沙井盖、上水节门井盖等)应安装稳固 ,方便开启 。

    9.         清理场地

    跑道粘接完毕且胶粘剂完全固化后 ,将场地清洗干净 ,同时检查跑道端口的接口处 ,对接口不牢或不平整的区域及时修补 ,为下一道工序做好准备 。

    10.           画线预制型橡胶跑道施工流程

    场地经过修补、清洗后 ,进行画线工作  ;呤蔷裣缸鞒绦 ,除确保测量仪器、设备、工具的精确度以外 ,施工人员应具备责任心强、工作认真的素质 。其测量精度为万分之一 ,选用的钢尺应充分考虑尺长检定及修改 ,点位线放完后 ,应进行三人校对 ,校对符合要求后再喷线 。喷线盒应每道一个 ,以保证跑道弧线的均匀一致性 。喷线过程中 ,注意喷线盒要及时清洗 ,避免喷线漆滴落在跑道表面 ,以保证跑道表面的美观、整洁 。
